Особливості приєднання об'єктів

14/03/2024
В процесі виконання робіт по будівництву зовнішніх мереж електропостачання об'єктів замовника часто виникають ситуації, які не завжди можна передбачити. А якщо і можна передбачити, то на старті складно оцінити її масштаб з технічної точки зору.

Тим паче, коли роботи з приєднання об'єкту виконуються не "по класиці" (усі адміністративні та технічні етапи робіт ідуть послідовно), а реалізуються що називається "з коліс" (паралельно отримуються технічні умови на приєднання, закладаються основні технічні рішення та виконується будівництво об'єкту).

Виникнення таких ситуацій буває пов'язано з багатьма факторами.

Маємо живий приклад - приєднання об'єктів критичної інфраструктури.

В процесі виконання розрахунків режимів роботи мережі виявилось, що при однофазному КЗ на землю величина ємнісного струму досягає такого значення, яке не може компенсувати наявне обладнання на живлячій підстанції оператора системи розподілу (ОСР), через що виникла необхідність встановлення дугогасного реактору на одну із секцій шин даної підстанції по стороні 35кВ. Термін поставки даного обладнання досягає 6 місяців (КАРЛ!), що значно збільшує термін реалізації проекту.

Враховуючи те, що даний об'єкт є елементом критичної інфраструктури, і запустити його в роботу з затримкою в 6 місяців ми не можемо, фахівцями команди EDS Substation було запропоноване рішення розділити Технічні умови приєднання об'єкту на 2 етапи:
  1. підключення об'єкту по 3й категорії надійності від однієї секції шин живлячої підстанції ОСР, що дає змогу подати напругу на об'єкт для можливості ПНР та вводу його в експлуатацію;
  2. підключення об'єкту по 1й категорії надійності після встановлення дугогасного реактору на напрузі 35кВ живлячої підстанції ОСР.

Враховуючи призначення об'єкту, а також можливість технічної реалізації варіанту його поетапного приєднання, ОСР погодив пропозицію фахівців компанії EDS Substation та вніс відповідні коригування в технічні умови на приєднання об'єкту.

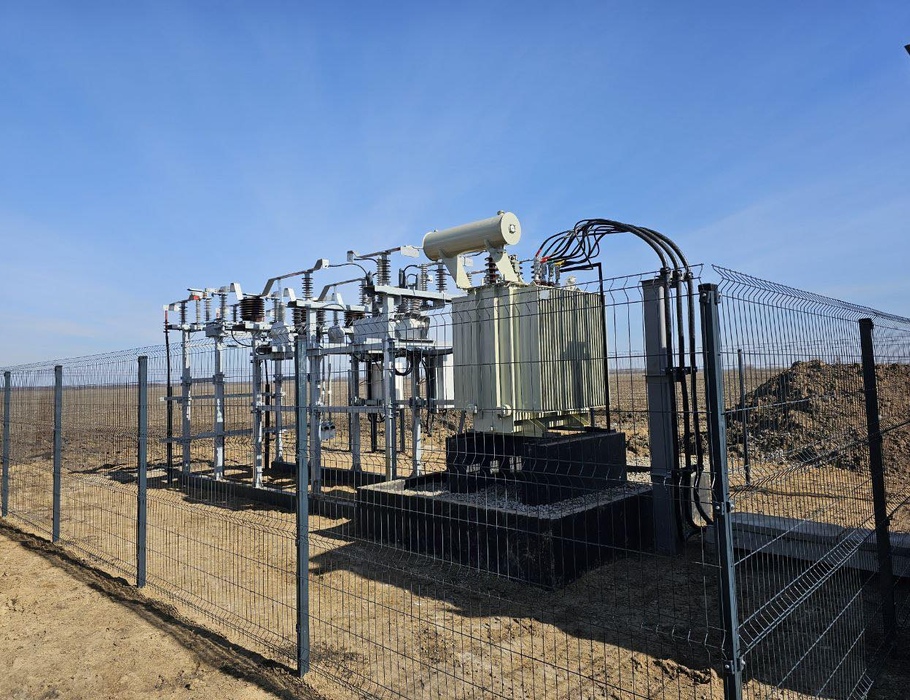

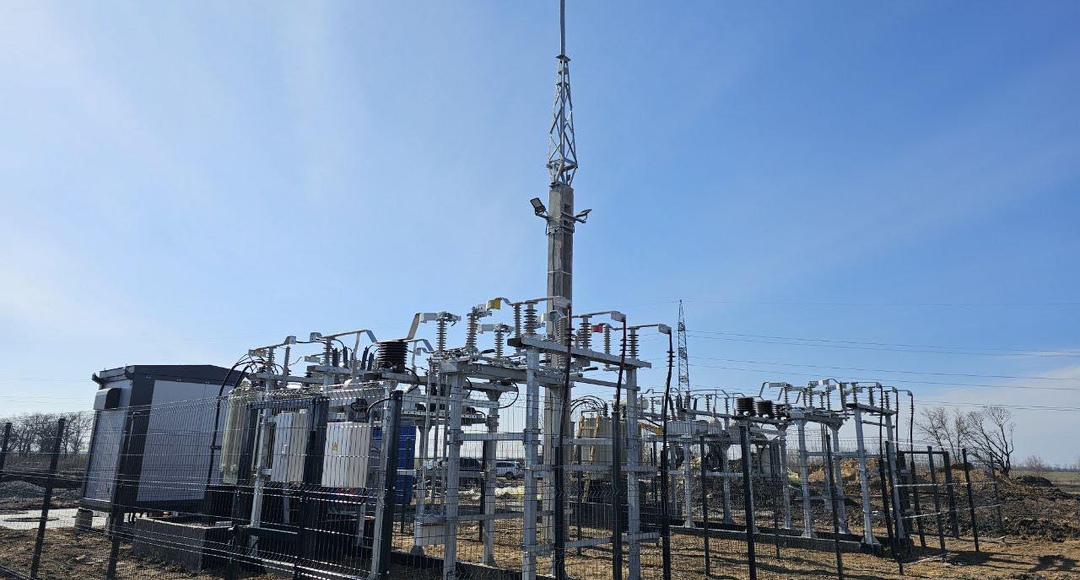

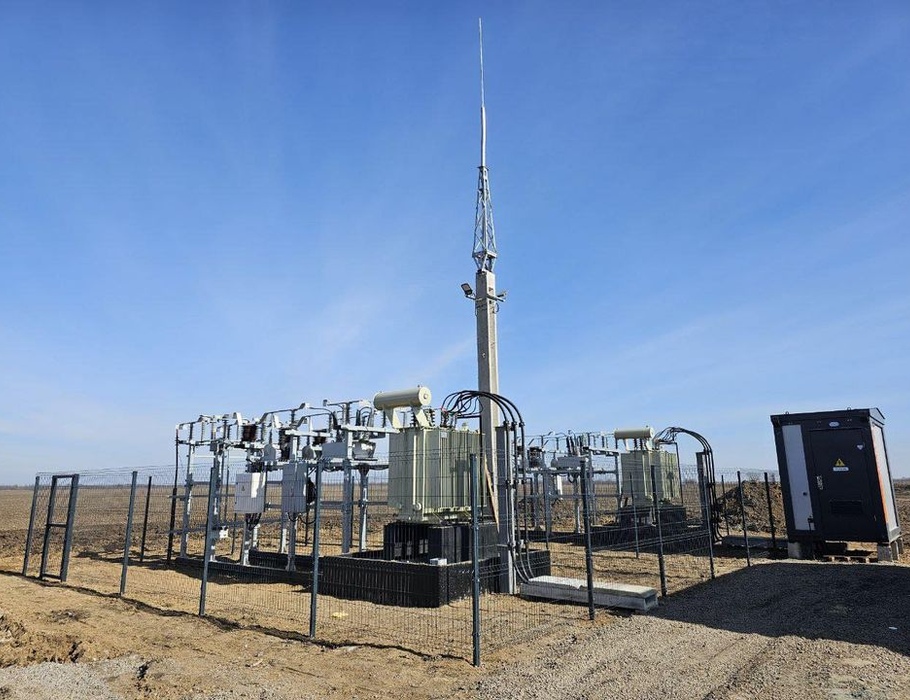

Тим часом електроустановка вже збудована та чекає подачі напруги з боку ОСР, яка відбудеться найближчим часом.
